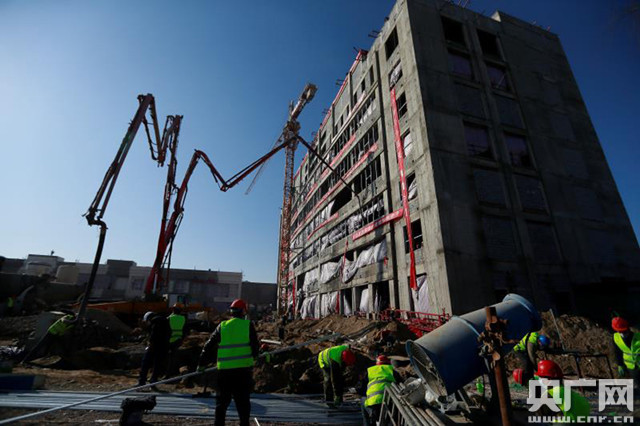

綜合樓施工現場(央廣網發 圖片由寧夏供電部門提供)
央廣網銀川2月15日消息(記者廉軍)寧夏新建的新冠肺炎定點收治醫院寧夏第四人民醫院傳染病防治綜合樓項目15日順利通電,醫院將于20日交付使用,可增加150多個負壓病房,極大提升寧夏新冠肺炎收治和診療能力。

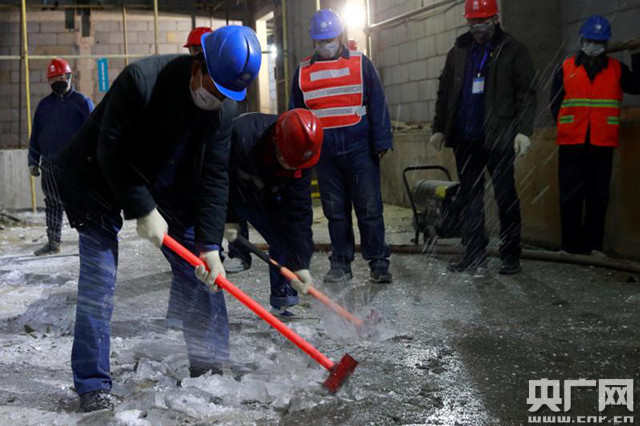

配電室破冰(央廣網發 圖片由寧夏供電部門提供)
據了解,寧夏第四人民醫院是自治區唯一一家新型冠狀病毒肺炎定點收治醫院,該院綜合樓項目于2018年啟動施工,按原計劃醫院將于5月31日完工。為了滿足當前疫情防控急需,2月4日,寧夏黨委、政府明確項目緊急“提速”,將原來3個多月的工期壓縮到15天。項目能否如期投運,各項供電工程是根本和關鍵。
接到任務后,國網寧夏公司作出“創造寧夏速度,供電樹立標桿”的鄭重承諾,建設參與單位上下“一盤棋”,300多名黨員干部夜以繼日,發揚寧電鐵軍精神,不講條件,不談困難,分秒必爭與時間賽跑,經過10個晝夜的連續施工,比自治區確定的計劃又提前5天完成,創造了“寧夏速度”。

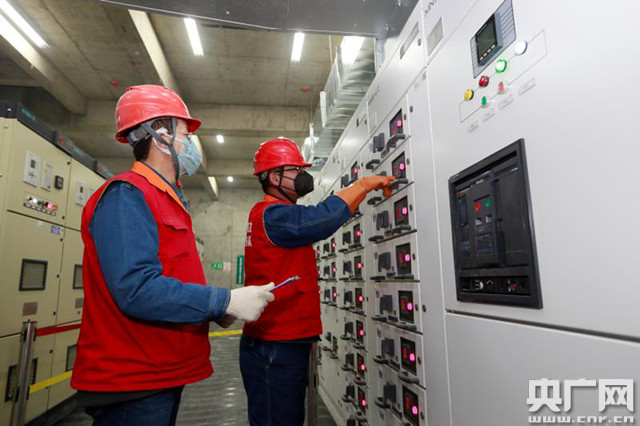

通電了(央廣網發 圖片由寧夏供電部門提供)
2月5日下午4時開始設計工作,72小時寧電電力設計爭分奪秒完成供電工程設計。第一時間啟動緊急項目應急物資供應保障機制,短短4天,工程所需變電設備類物資14個大類、線路設備類物資10個大類全部到位。緊急采購新疆特變電三臺干式大型特種變壓器于2月6日凌點發貨跨3省區2000多公里,日夜馳騁僅45小時提前了近三天送達建設現場。
與時間賽跑,與疫情決戰,F(xiàn)場施工300人實行3班倒,24小時晝夜不停工。2月6日凌晨施工作業現場一臺315千伏安臨時變壓器突發故障停電,現場突擊隊僅用了1個多小時就恢復了施工現場供電。2月8日又應新增用電負荷需求,苦戰7小時圖紙修改完畢。應對電氣主設備零庫存、施工設計圖紙調整、配電室建筑面積小不滿足設備安裝要求等攔路虎,經過多方努力,供電、施工方案連夜完成......一次次、一項項的協調落實,體現了協同作戰的效率。
傳染病防治綜合樓15日順利通電,在整個工程項目中最先安全優質完成,為創造“寧夏速度”作出了應有的貢獻。
